2011-02-25 来源:互联网 作者:第一考试网

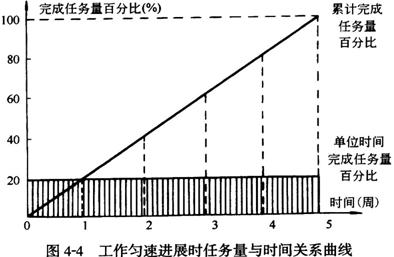

  匀速进展是指在工程项目中,每项工作在单位时间内完成的任务量都是相等的,即工作的进展速度是均匀的。此时,每项工作累计完成的任务量与时间成线性关系,如图4—4所示。

#

线性关

#

  完成的任务量可以用实物工程量、劳动消耗量或费用支出表示。为了便于比较,通常用上述物理量的百分比表示。 #

  采用匀速进展横道图比较法时,其步骤如下: #

  (1)编制横道图进度计划;

#

  (2)在进度计划上标出检查日期;

#

  (3)将检查收集到的实际进度数据经加工整理后按比例用涂黑的粗线标于计划进度的下方,如图4—5所示; #

#

  (4)对比分析实际进度与计划进度:

#

  ①如果涂黑的粗线右端落在检查日期左侧,表明实际进度拖后;

#

  ②如果涂黑的粗线右端落在检查日期右侧,表明实际进度超前;

#

  ③如果涂黑的粗线右端与检查日期重合,表明实际进度与计划进度一致。 #

  必须指出,该方法仅适用于工作从开始到结束的整个过程中,其进展速度均为固定不变的情况。如果工作的进展速度是变化的,则不能采用这种方法进行实际进度与计划进度的比较;否则,会得出错误的结论。

#
